10월7일 자재 반입및 2층에 크레인 작업(5명)

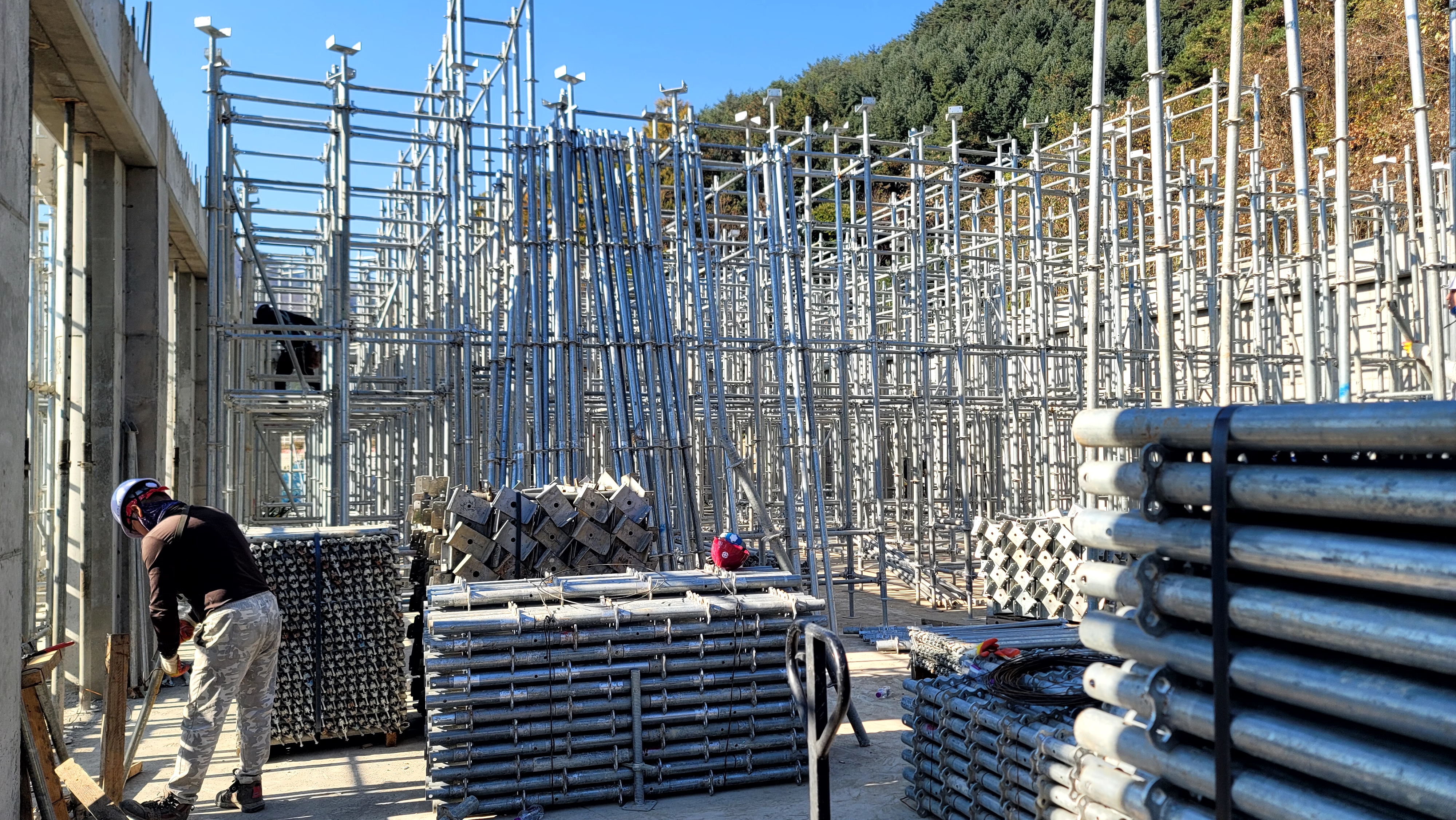

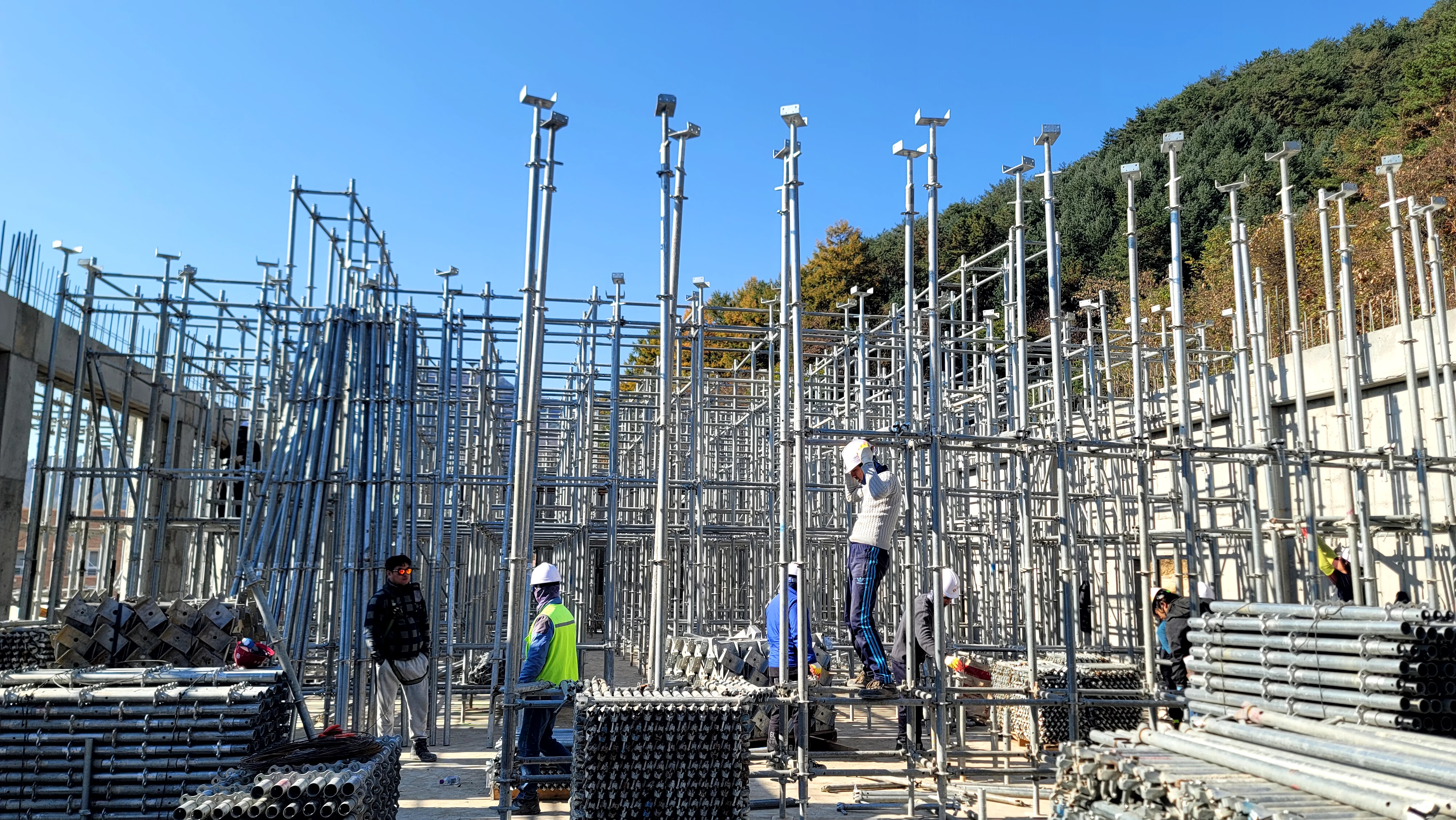

10월8일  시스템 동바리를 설치하고 (15명)
10월9일 설치를 마무리 하고(15명)
10월10일 상부에 발판 작업(14명)
10월11일 마무리 예정(11명)

홍천에서 5시30분 출발
인제 도착 6시10분경 도착
가설재에서 전화번호를 잘못 기재해 4대의
화물차 기사들과 연락이 닿지 않아  새벽에
혼선이 빚어졌다.

현장 진입로에 화물차가 맞물리면 한대는
후진해야하는 상황
현장에 도착하니 화물차 한대가 바로
따라 온다.
7시착 차가 아닌 8시착 차가 벌써 와서
차를 들이밀고 제일 먼저 하차해 달란다.

도로로 나와 차를 10여분 기다리니 차 한대가
보인다.
차를 세우고 주변 대기하라하고
가설 부장에게 전화해 기사들 전화번호를
요청해 통화후 대기를 시켰다.

하차에 20여분씩 소요
그리고 2층으로 크레인 인양

첫날을 그렇게 마무리하고

2일차 외부 동바리 설치로 자재를 소진하다
오후에. 내부 설치 시작

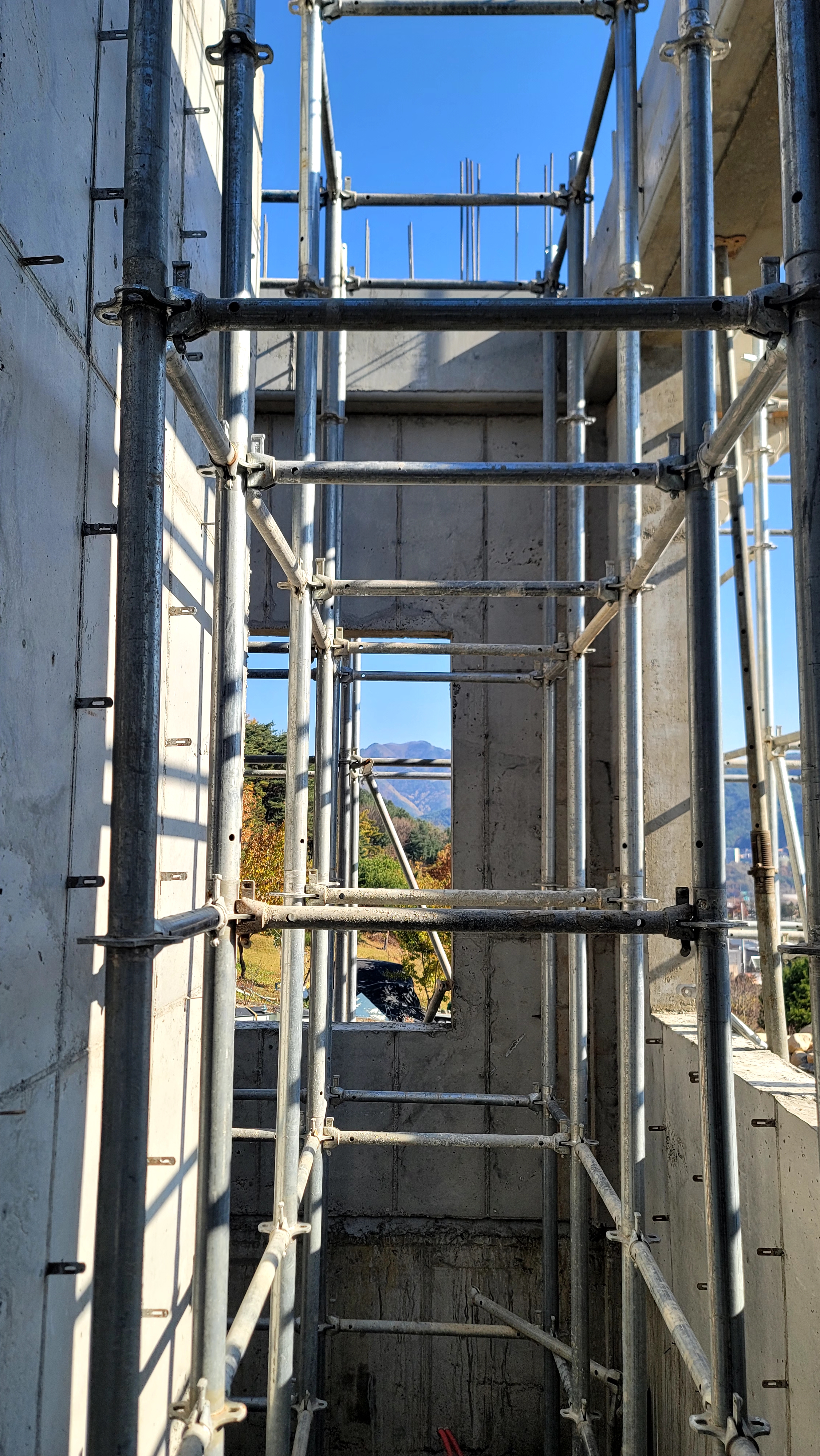

3일차 내 외부 설치 완료

휴일인 오늘
목수 작업을 위한 발판 단도리

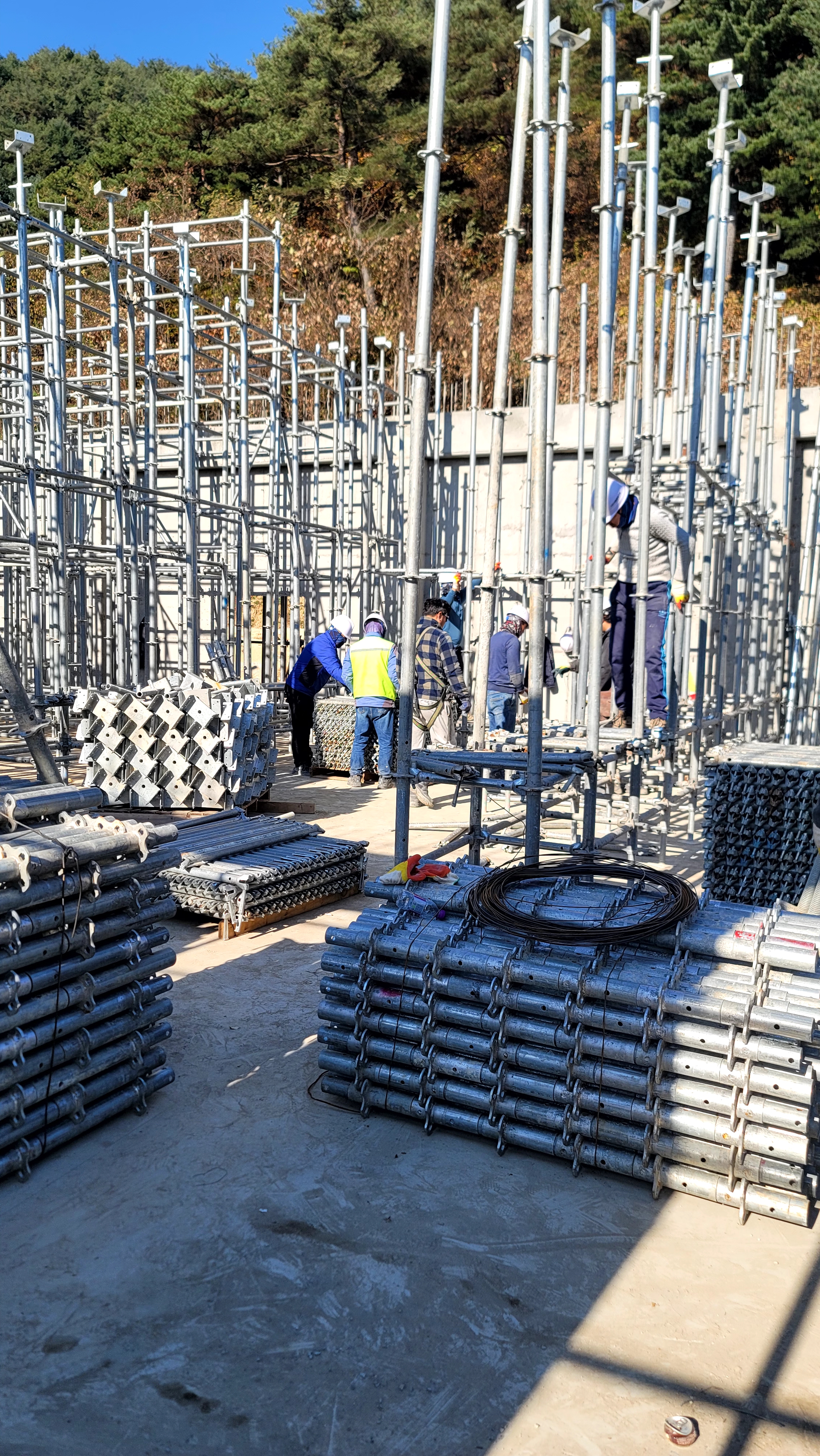

약 500여장의 발판이 들어 간다.

보강 작업 별도 시행
앙카작업및 반생과 클램프 작업

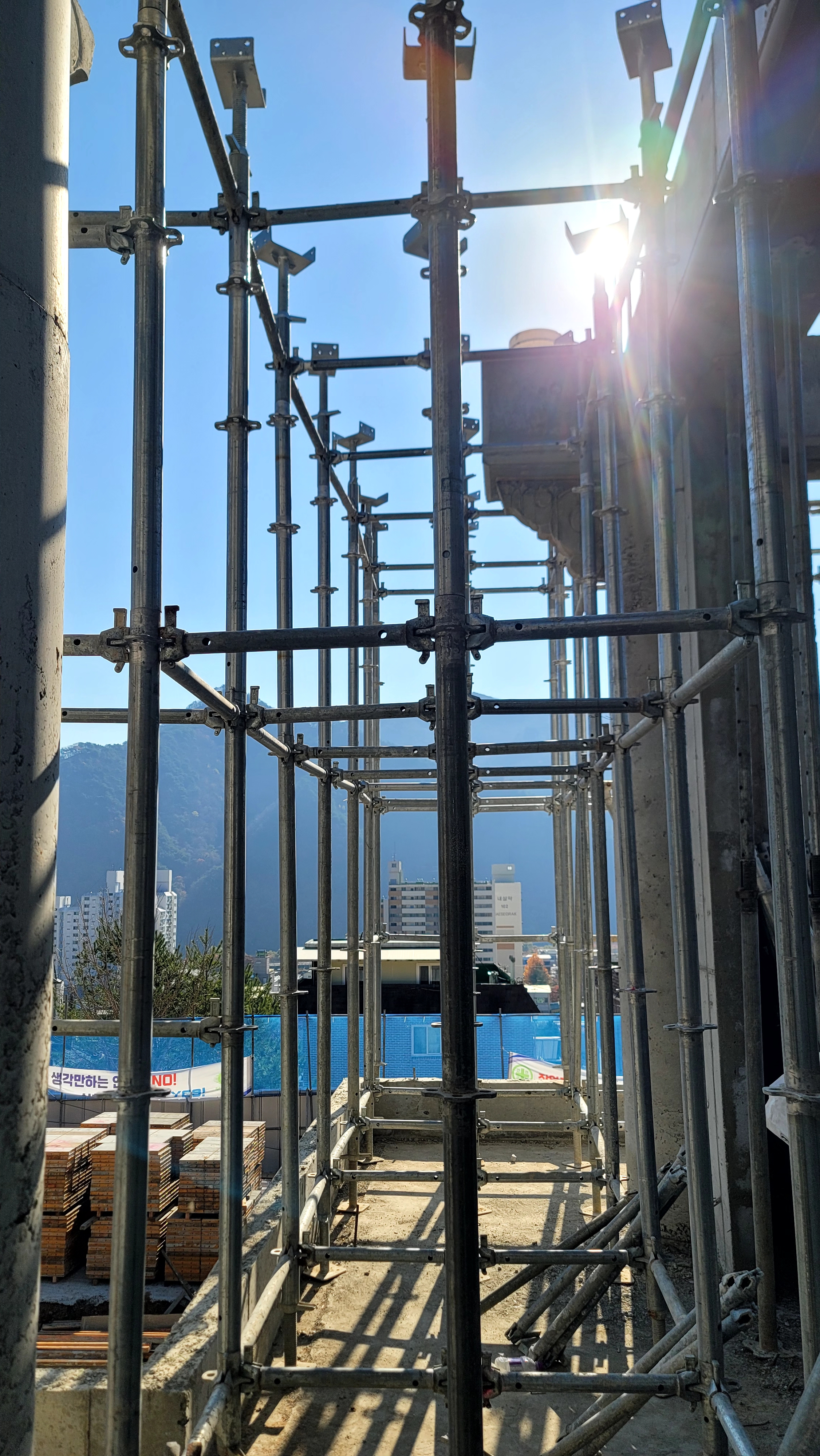

외부 워킹 타워 설치
내일이면 일차 작업이 마무리 된다.

퇴근후 내촌에 들려 배추밭 둘러보고
집으로 돌아 오니 6시30분

내일을 위해 휴식을 취하고
서류 정리를 한다.
